为跨沪陕高速公路特大桥保驾护航
2024年05月23日

跨沪陕高速公路特大桥总长20.8公里,其中主桥自西北向东南斜跨沪陕高速公路,与高速公路斜交24度,是上海至南京至合肥高铁安徽段重难点工程。跨沪陕高速公路立交特大桥桥长497米,设计为双塔双索面预应力混凝土斜拉桥,主桥孔跨为(32+93+240+93+32) 米,为国内铁路同类型单跨最大跨度的矮塔斜拉桥,采用挂篮悬臂浇筑法施工,具有桥梁跨度大、节段数量多、施工周期长、安全风险高等特点。

跨沪陕高速公路立交特大桥,箱梁采用单箱双室直腹板箱型截面,梁体共分30段,箱梁悬臂浇筑最重块段为23#块,重量为504.56t。兴土股份根据桥梁施工方案及现场施工环境,不断优化模板设计与挂篮施工方案,在满足跨越要求的前提下,保障项目能够安全、高效地进行。

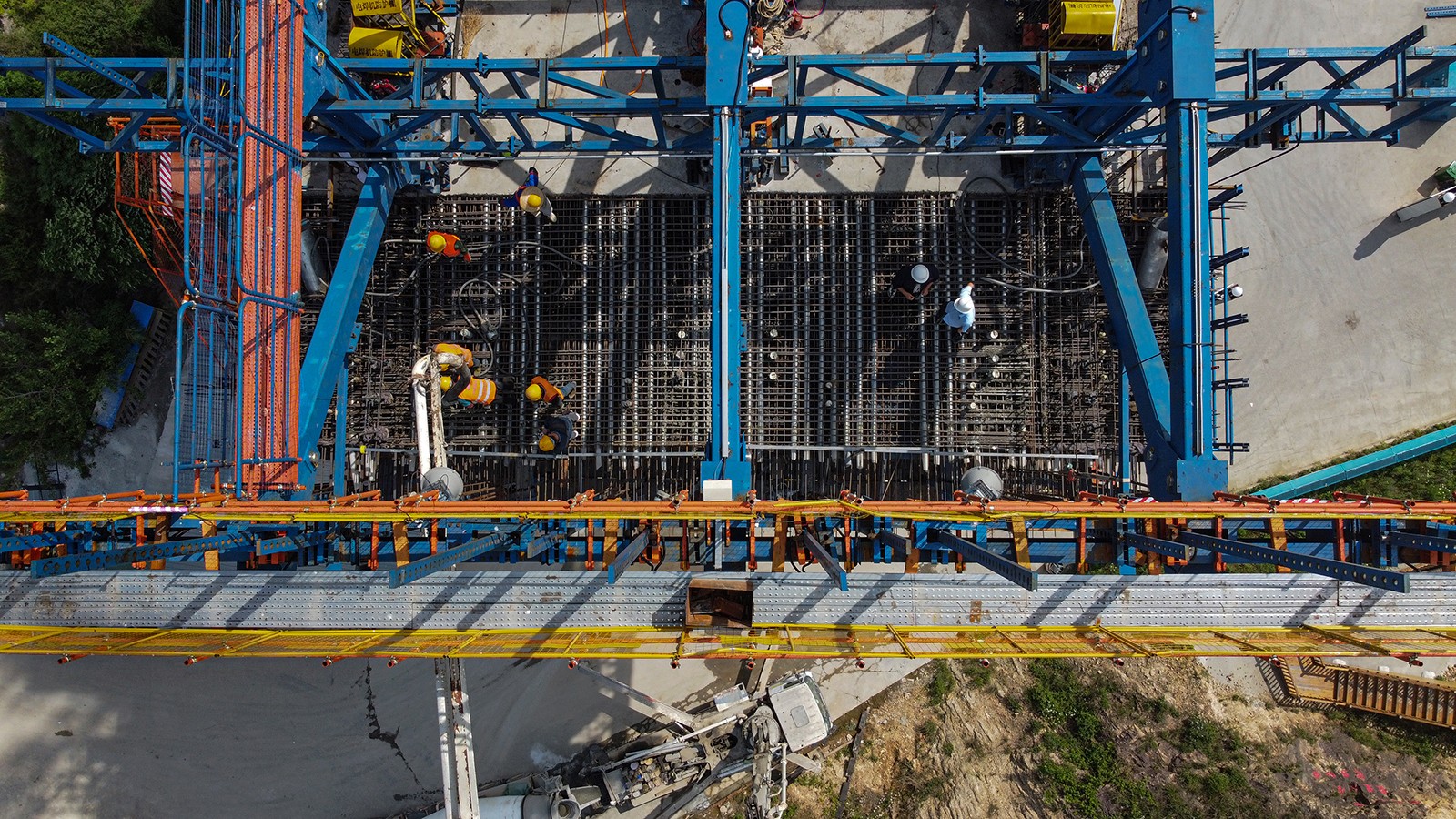

在模板设计过程中,考虑到翼缘板下方有设置斜拉索张拉端齿块,模板不能与0#块模板通用,提前设计好滑梁的安装位置,以便在悬臂浇筑施工过程中更换挂篮外模板的翼缘位置模板。设计挂篮内模板时,考虑到箱室内有横隔墙区域,模板设计采用了加盖板和去盖板的形式,根据具体情况进行灵活调整。没有横隔墙的节段,增加盖板模板进行填充;有横隔板时,取消盖板。通过这样的设计,确保模板的适用性和施工效率。

在挂篮设计过程中,充分考虑了挂篮使用前、中、后期不同工况下的解决方案。

因0#位置需安装挂篮,为避免挂篮与主塔发生位置冲突,技术人员提前与项目部进行充分沟通,并确定主塔混凝土采用二次浇筑法施工,确保挂篮能正常安装。

桥翼缘尺寸较短,导致挡砟墙、AB墙及接触网基础都集中在腹板位置,因此对轨道垫梁进行定制加工,抬40cm高度的同时,能够有效避开挡砟墙、AB墙及接触网基础钢筋,保障施工进度;

斜拉桥下部斜跨沪陕高速公路,车流量较大,设计防水兜底,增加集水槽,对集水槽中的水使用水泵进行定时抽取。

主桥根部梁高11m,从梁面到挂篮底篮位置十分不便,有较大的安全隐患。通过在模板上单独设计Z型爬梯,大大增强了施工人员上下通行的安全性和便捷性。

斜拉桥横跨沪陕高速公路,挂篮施工合拢后无法原地下放拆除,同时因斜拉索已张拉完毕,传统挂篮后退法无法施行。针对此情况,经过多次会议和与项目人员的沟通和对接,最终确认使用滑梁法后退的新工艺和新技术,将主桁架和底篮系统分离,在满足高空作业防坠落安全的前提下,将底篮及防护平台系统等共计82吨材料从梁下平稳后退至计划拆除位置。
