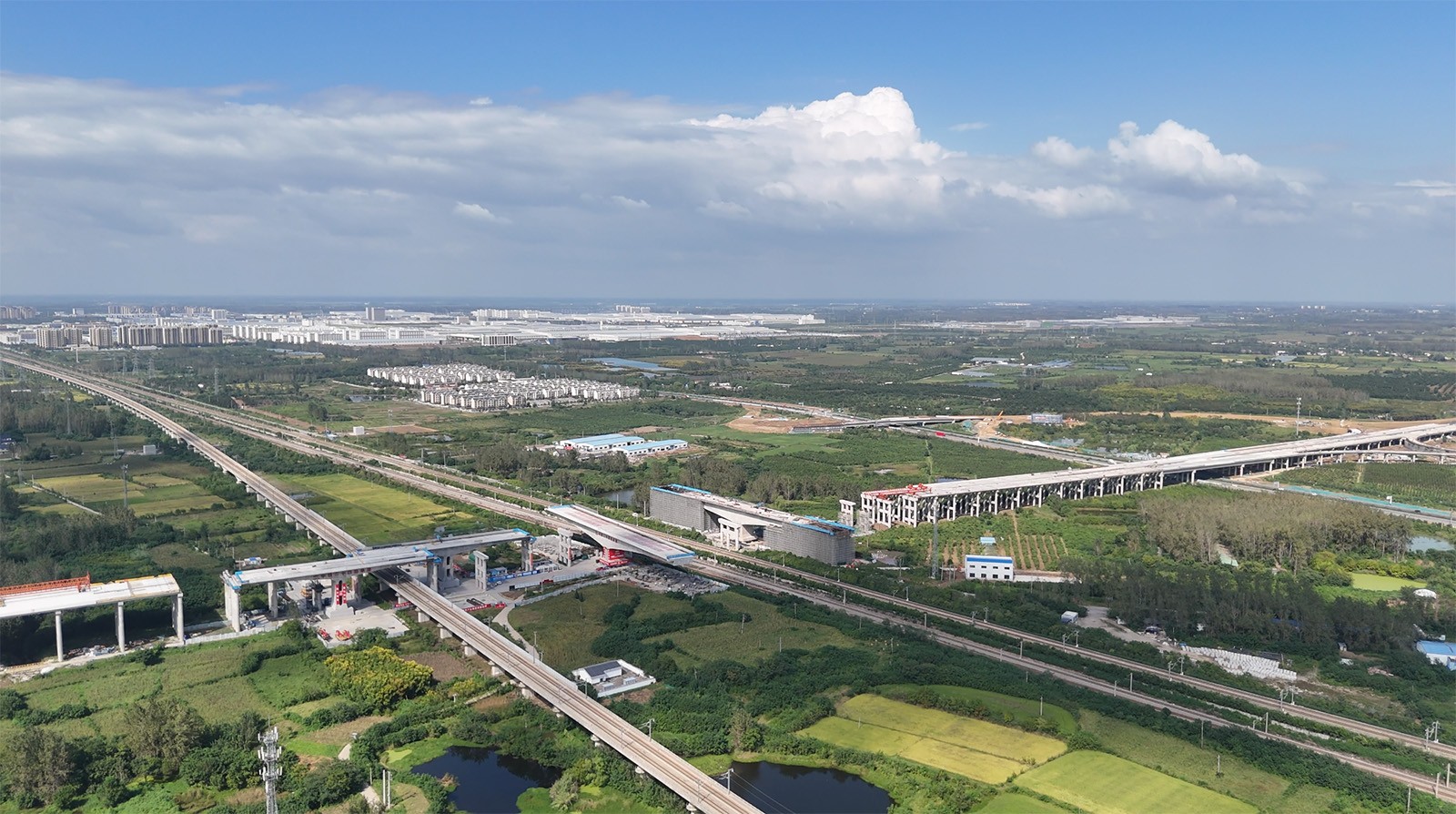

滁州至合肥至周口高速公路合肥段上跨京港高铁、合蚌客专及淮南铁路工程项目位于长丰县双墩镇境内,线路全长1315m,其中铁路跨及相邻跨长415m。
四座转体梁自西向东依次跨越京港高铁、淮南线和合蚌客专,转体梁总长554米、总重6万吨,分三次铁路封锁完成转体施工,是国内转体总长最长的高速公路上跨铁路转体群,采用先平行于铁路现浇后平面转体法施工。
兴土公司有幸参与4座转体桥的现浇梁支架及支架防护安装拆除施工工作。
作为滁合周高速关键控制性节点工程,具有施工组织难度大,安全风险性高等特点。面对涉铁施工的复杂挑战,确保营业线安全是我们的首要任务。
为此,我们制定了严格的施工计划提前复核机制,落实机械吊装人证合一,大型机械施工前严格核对并配备专职安全防护员,配合全面的安全培训与技术交底,确保施工安全。

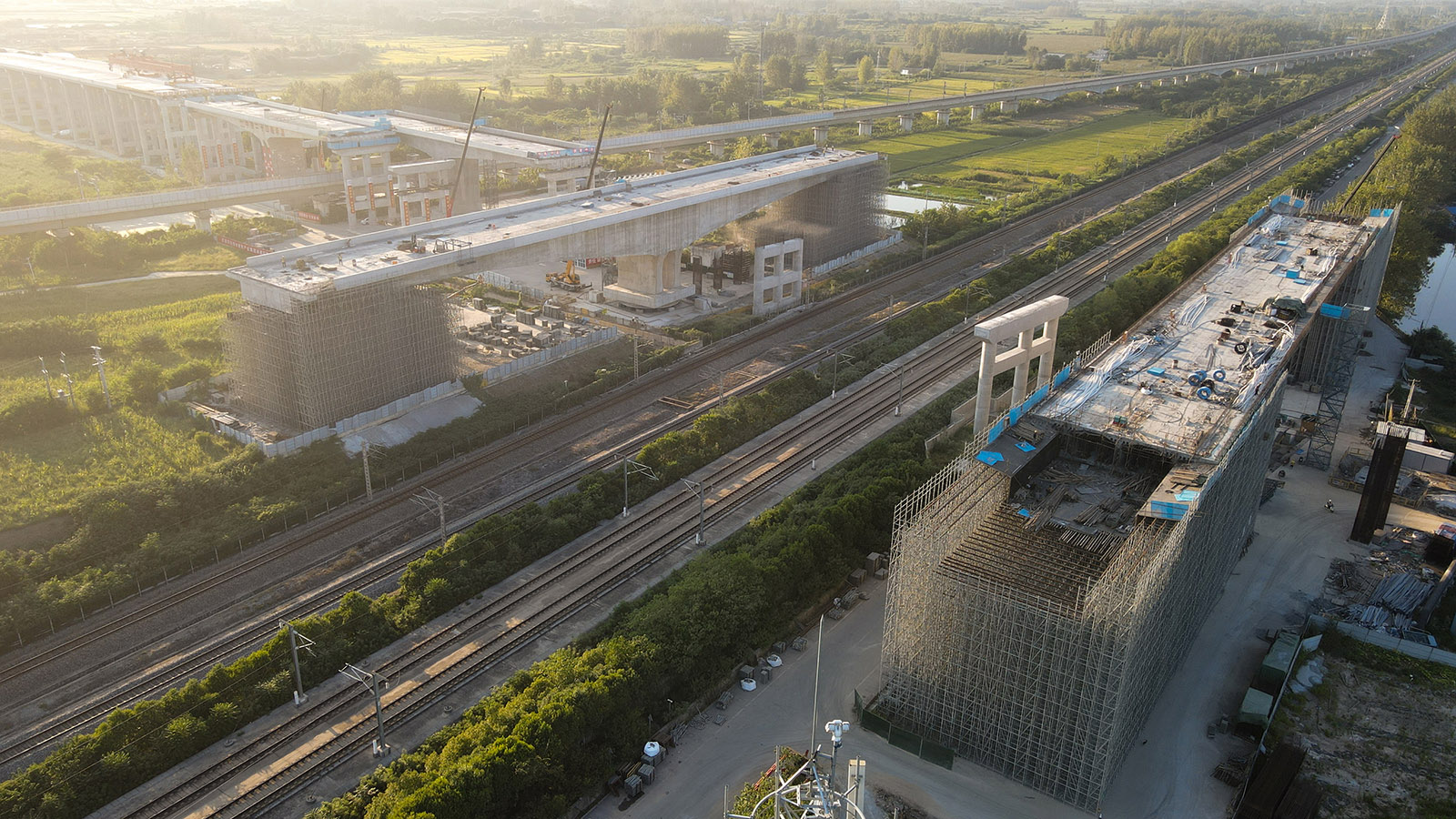

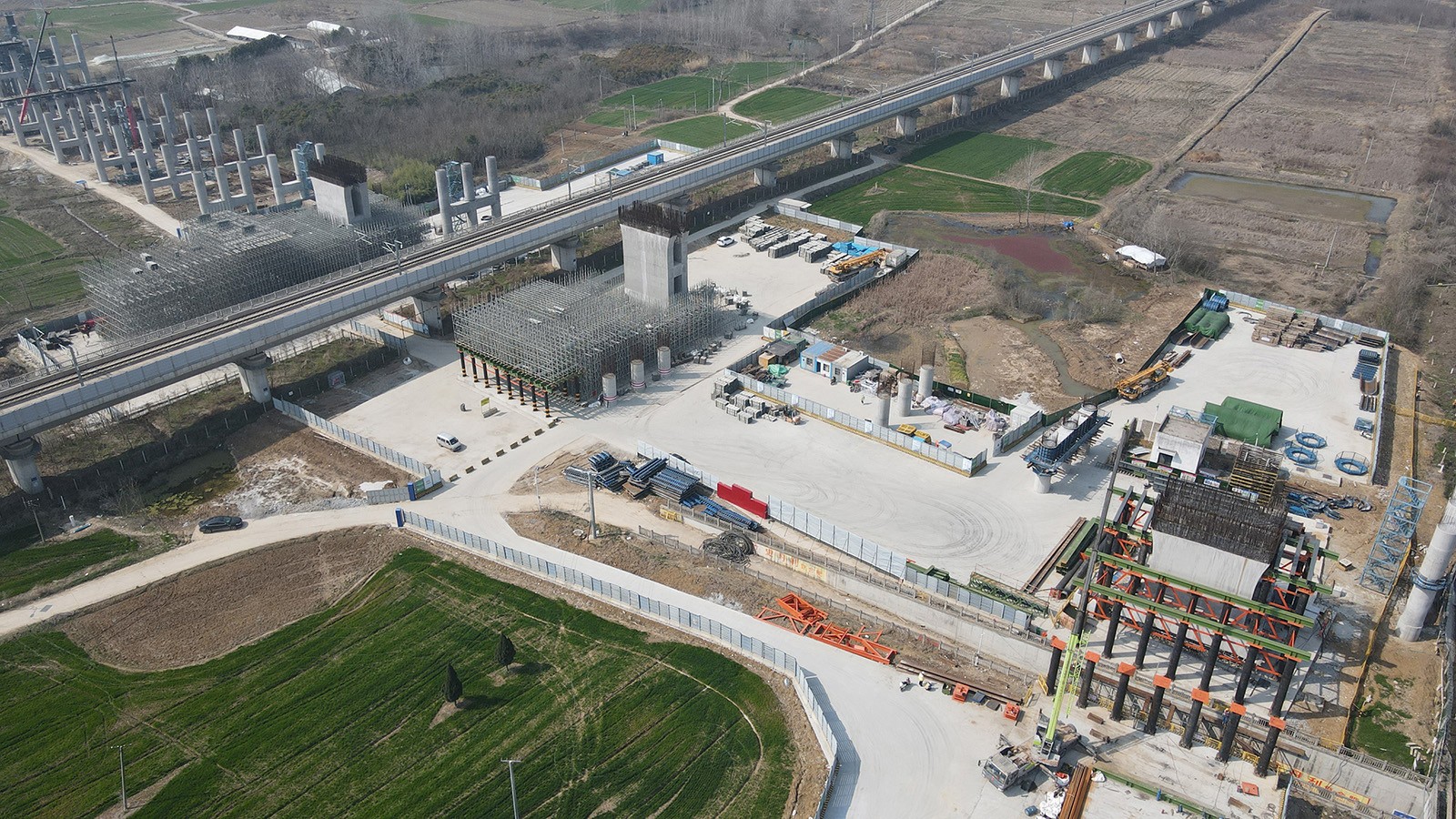

对于高达23.6米的柱墩支架,通过专家论证,我们对每个布局进行精准把控,强化安全措施,重点部位设有专人监管,确保支架承载力与安全性。
针对铁路轻飘物的潜在风险,我们加强了现场管理,提升人员安全意识,确保了施工区域的清理,有效预防了轻飘物对铁路运营的影响。
材料投入量巨大与紧张的工期形成矛盾。为应对1100吨钢支架与4100吨盘扣材料的庞大需求,我们优化了材料调度方案,确保了每日90吨的盘扣材料供应,保障了施工效率。
在Z40和Y35号盘扣支架施工中受场地和体量大的影响,兴土股份通过钢支撑与盘口的创新结合,不仅增强了承载力,优化了施工进度,也使上部盘扣支架达到了阶段浇筑线型设计的完美呈现。
边上还有一处宽15米的泵房变压器设施,在跨越时采用XT300桁架设计施工,有效解决了2#块段至3#块段承载大的难题,节约施工工期达到5天。
精细化管理,安全施工,是我们的承诺。施工团队制定了一套严谨的资源分配与控制机制,以日计划与日成本预算为基础,确保了项目的高效与成本效益。我们积极配合甲方管控需求,通过参与例会、提前报次日计划、节点考核和管理人员现场点名等方式,构建了一套高效、规范的施工管理机制,强化责任与执行力,为项目的顺利实施与成本控制提供了有力保障。
作为国内总长最长的高速公路上跨铁路转体群,其历史地位不言而喻。兴土股份以创新为矛,安全为盾,克服重重挑战。以实际行动,为合肥乃至全国的交通建设贡献力量。这不仅仅是一条路,它对合肥高速路网的优化完善,加强合肥与南京、杭州、郑州等城市的互联互通,助力合肥市加快融入长三角一体化发展,意义非凡。
