高邮湖特大桥项目位于南方商贸港口旅游城市——江苏省扬州高邮市。大桥穿过高邮湖湿地自然保护区与邵伯湖邗江区重要湿地之间的空挡区域,上跨京杭大运河及S237省道。兴土股份承建了高邮湖特大桥施工用钢栈桥3567米,主桥墩及跨线墩钢围堰、钢平台33座,预计用钢量达22840吨。
该项目工程规模大,现场环境复杂,施工质量以及安全要求高,同时地质情况复杂多变,相隔几米位置的地质情况就会有很大的变化,给打桩作业带来了很大的挑战。
公司对该项目高度重视,从技术方案设计到下单生产发货,再到调集组建专业施工队伍。自2023年12月进场后,便迅速组织机械、人员开展前期准备工作,配合甲方项目部进行前期钢栈桥策划、试验数据分析等。
现场同时展开了3个工作面进行平行施工作业,增加了大量的机械与相匹配的作业人员,24小时不间断作业。项目经理付常申带领我们项目管理团队运用公司倡导的《科学管理原理》,高效高质,有条不紊地推进项目建设。
在河道滩涂段施工阶段,我们采用多台设备协同作业,先用100吨履带吊、配合200-6型液压振动锤、进行打桩作业与下部结构施工,后面用25吨汽车吊跟进上部结构的施工方法。大大加快了整体施工速度,在汛期来临前与第十四联已架设完成的桥面合拢通车。
兴土股份的研发团队为此研发了新式桥面板。由原来的分离式装配、改成整体式安装。分配梁与桥面板一体式、节约了用钢量、加快了架设速度,大大提高了施工效率。从第一联开始铺设,到总体铺装完成,每一联施工完成后甲方单位主动约定验收,外观及桥面平整度符合设计要求,得到了甲方单位的高度认可。他们的每一份肯定都是对我们最大的鼓励!是我们坚定前行的强大动力源泉!
现场作业环境温度高,切割设备气管长时间暴漏在高温天气下,容易导致气管老化而造成气体泄露,引发安全事故。技术中心为项目施工现场设计了全新等离子切割设备,从源头上解决了施工现场气体使用过程中存在的安全隐患,提高了切割效率,还节约了切割成本。
大项目不可避免的会遇到与其他施工团队交叉作业的情况,为了保证总体施工进度,我们主动积极地与其他施工队伍进行交流沟通,互换施工计划,便于统筹安排。
认可与信任是我们不断前行的动力。

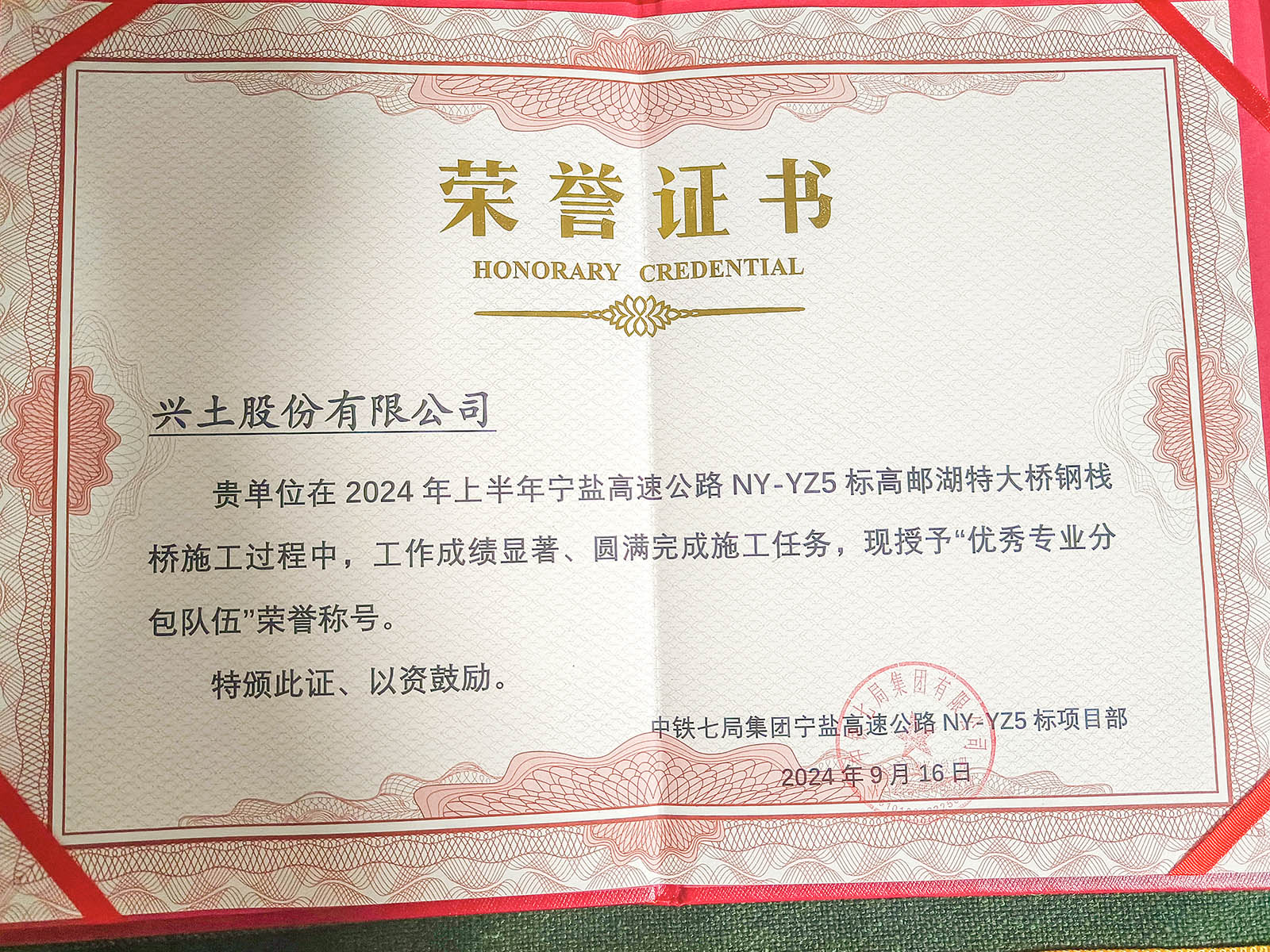

我们攻坚克难、昼夜奋战,现已完成主栈桥2024米架设,主墩及附属平台15座,45号主墩钢围堰合拢。受到了中铁七局宁盐高速公路NY-YZ5标项目部的好评,并授予兴土股份有限公司“优秀专业分包队伍”荣誉称号、授予项目经理付常申同志“先进个人”荣誉称号。我们深知这些都是对我们过去工作的肯定,我们将戒躁戒躁、奋力前行。严格按照甲方项目部要求节点,精心策划,合理安排,在保证安全、质量的前提下顺利完成剩余栈桥、围堰的施工任务。我们将用实际行动诠释兴土建设者们“精益求精追求完美的工匠精神”和“不畏艰难快速反应的战斗精神”!
